【項目為王】 加快雨水泵站建設 保障示范區安全度汛
2022-06-20
雨水泵站是城市防汛排澇工作中的重要組成部分。汛期將至,為全面提升示范區防汛排澇硬實力,按照示范區的部署要求,投資集團正全力加快雨水泵站工程建設進度,保障示范區安全度汛。

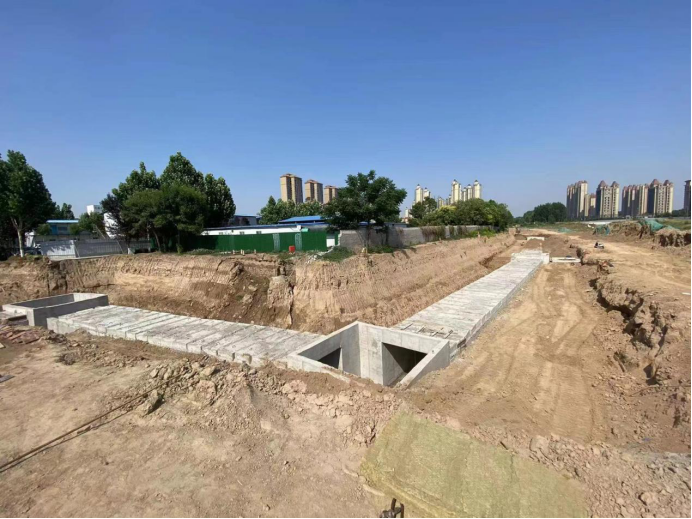

高溫酷暑,烈日當頭,在C-5、Z-3兩個雨水泵站施工現場,建設者們正揮汗如雨地忙碌著。截至6月20日,經過兩個多月的緊張施工,Z-3泵站站外進水管道工程、C-5泵站站外進水管道工程(泵站以東)已全部完成,兩個泵站具備使用條件。

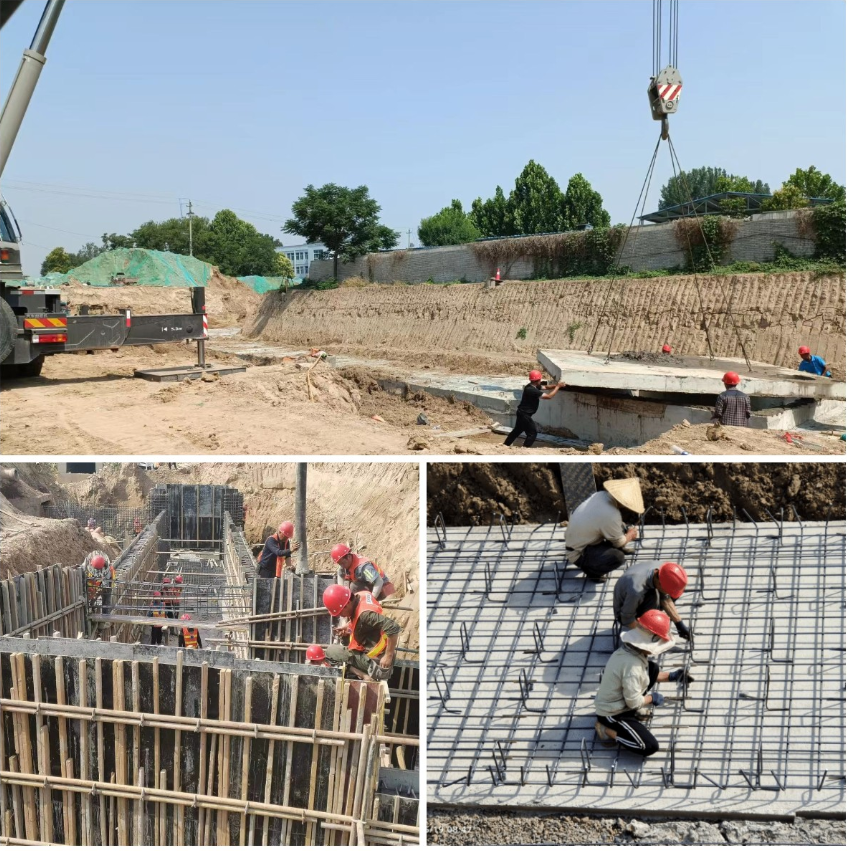

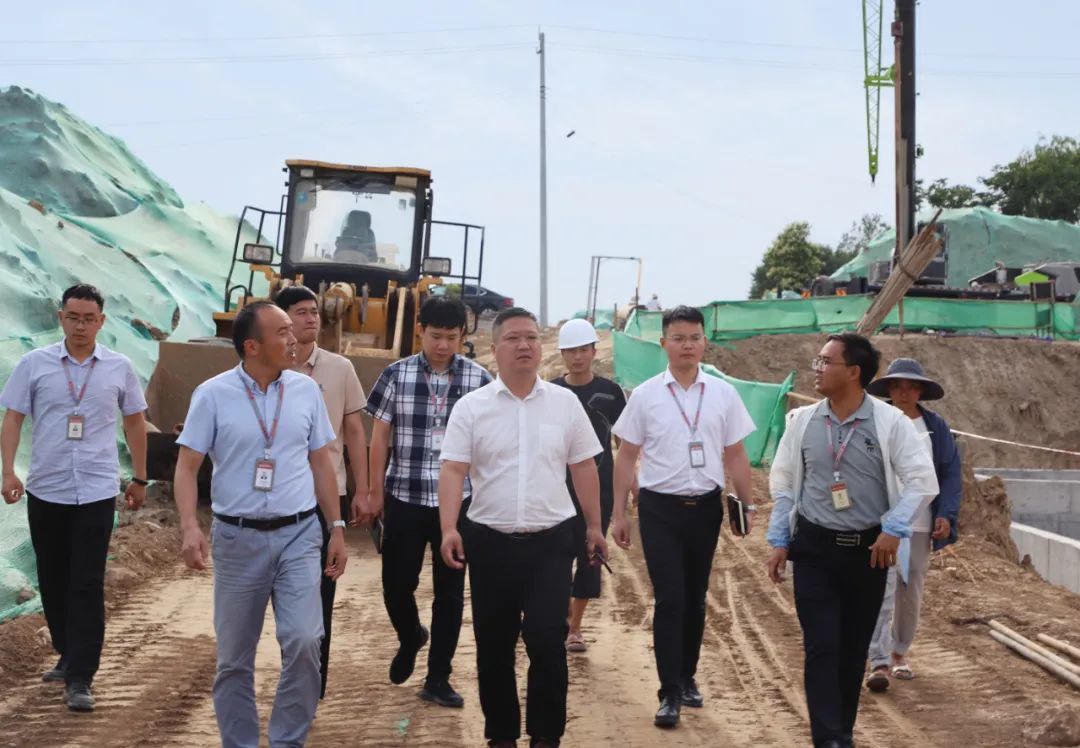

C-5雨水泵站站外進水管道工程項目負責人 任新會:自3月30日項目開工以來,為確保項目順利推進,管委會領導、集團領導多次親赴一線,檢查督導、現場辦公,協調解決施工過程中附屬物清理、占地、手續跑辦等難題,為項目推進掃除施工阻礙。事業部提前謀劃、周密部署,全力落實人員、機械配置,優化施工組織。一線人員分段流水作業、多點多面晝夜施工,“5+2”“白加黑”,全力推進施工進度。相關單位多方聯系物資供應渠道,確保鋼筋等重要物資供應及時到位。最終在全體人員的努力下,我們克服工期緊、任務重、施工組織難度大等不利因素,圓滿完成1.38公里雨水管涵建設任務。

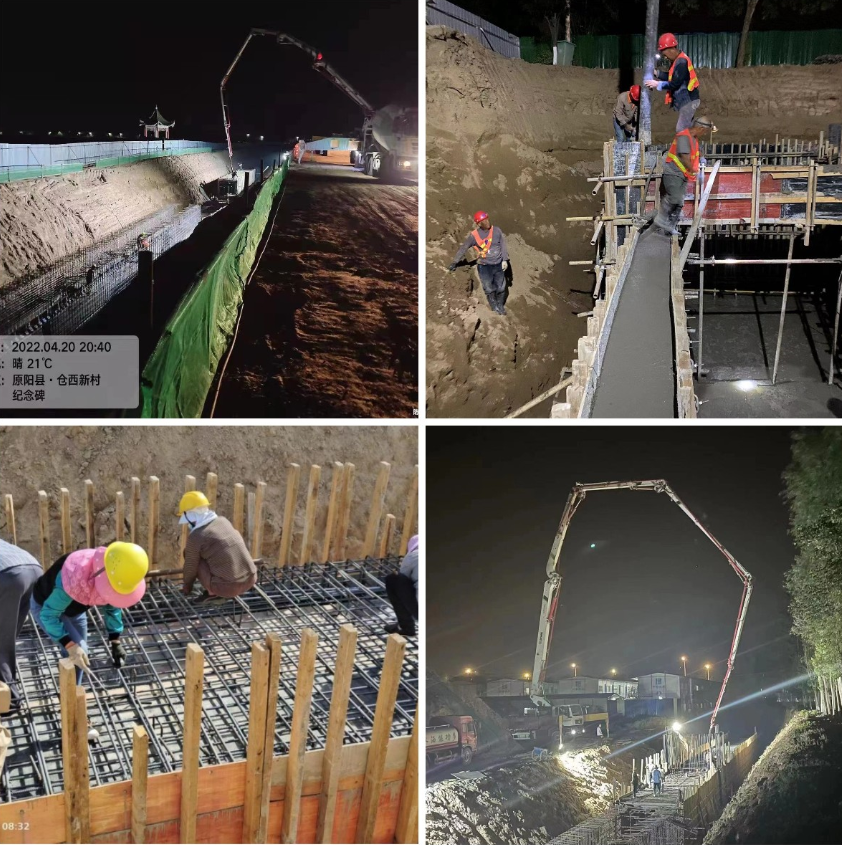

Z-3雨水泵站站外進水管道工程項目負責人 陳延進:該項目于4月7日開工,雖然項目全長僅230米,但攻堅難度很大,在建設過程中遇到了現場作業面狹窄不便于機械作業、無法多點多面施工以及渠邊作業降水難度大等多項“卡脖子”難題。面對短暫的工期和實際困難,參建單位迎難而上,組織人員迅速制定施工方案,合理規劃布置施工現場、科學安排工序,充分調動全體人員的積極性、主動性,晝夜兩班倒,“人休工不休”,日夜鏖戰、搶進度、趕工期,全力確保項目建設進度。截至6月20日,項目已具備使用條件。

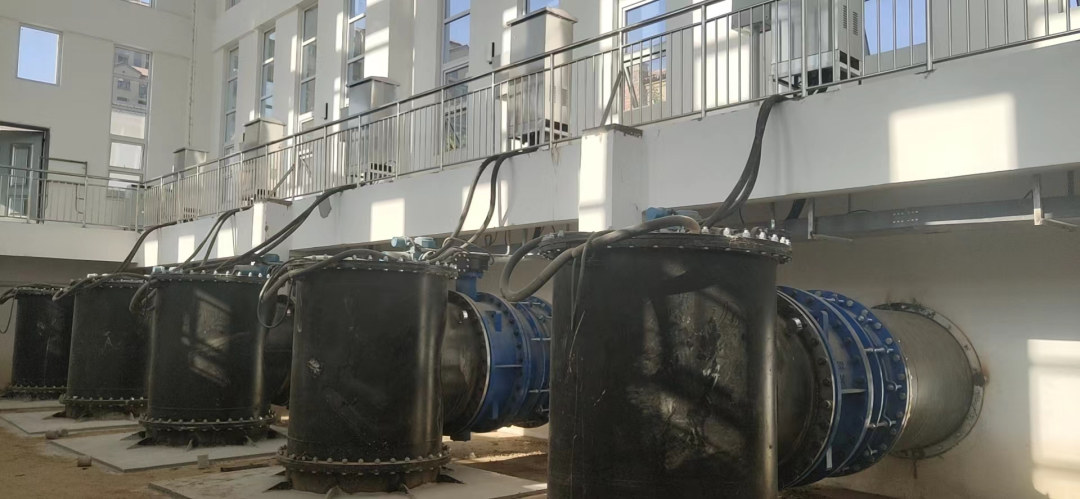

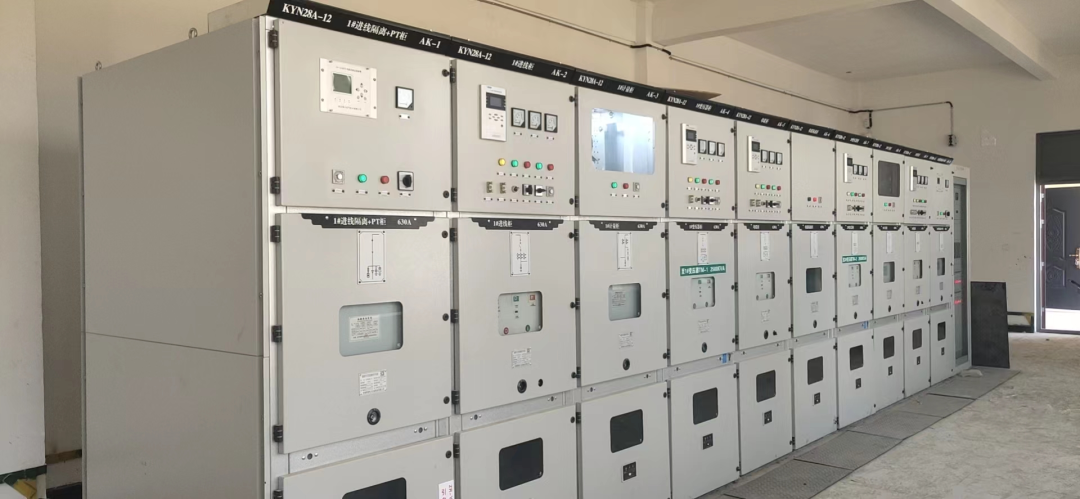

6月20日上午,在C-5泵站配電室,各種電器設備整齊的排成兩行,工作人員正忙著對機電設備、保護裝置、線路接頭等依次進行檢查,對控制操作、設備運行等功能逐一進行測試,確保泵站設備安全順利運行。項目負責人劉厚安表示,電器設備已經全部安裝完畢,只要通上電就可以進行抽排作業。
雨水泵站項目負責人 劉厚安:C-5泵站設置7臺雨水泵,泵站設計流量為每秒21立方米。Z-3泵站設置6臺雨水泵,泵站設計流量為每秒11.8立方米。C-5、Z-3泵站還各設置了一個儲水能力約為3500立方米的調蓄池,可在枯水期進行儲水、調水。C-5、Z-3泵站投入使用后,將極大增加示范區東北部和核心區南部的雨水排放能力,減少城市內澇風險,確保示范區安全度汛。

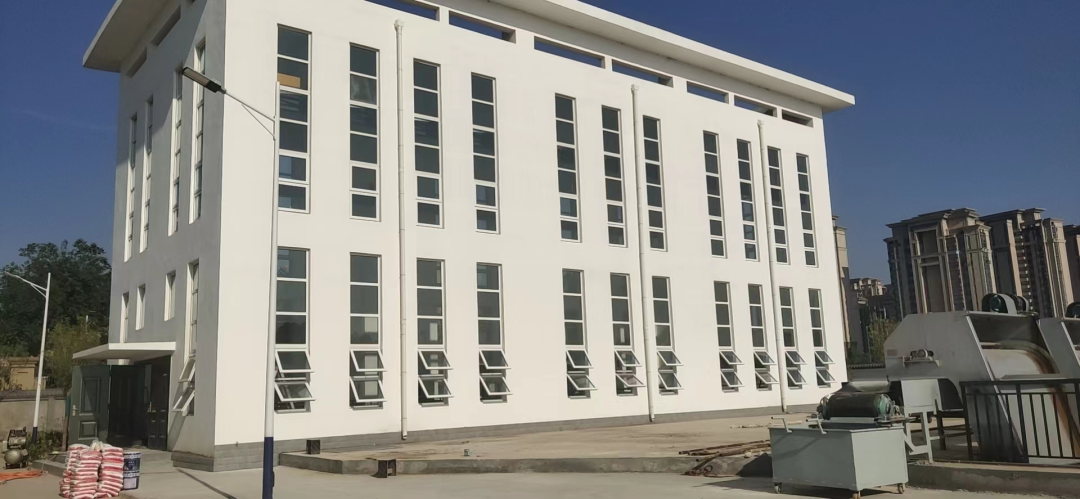

C-5雨水泵站:位于嵩山大道以東、海河路以南,站區占地面積8019平方米,主要負責提升工業區北至通惠河路、南至黃河大道、西至太行大道、東至泰山北路圍成區域內的雨水進入閆坡排渠,匯水總面積約4.23平方公里。截至6月20日,泵站雨水泵房、配電室、辦公室以及泵站以東進水管道等已全部完成,泵站整體已完成總工程量的90%,具備使用條件。
Z-3雨水泵站:位于秦嶺路和天然渠交叉口東北角,站區占地面積5477.6平方米,主要負責提升北至麗江路、南至長江大道、西至鄭新大道、東至大別山路圍成區域內的雨水進入天然渠,匯水總面積約4.11平方公里。截至6月20日,泵站雨水泵房、配電室、辦公室以及站外進水管道工程已全部完成,具備使用條件。
